B型铠装缝/铠甲缝

地坪铠装缝的布置原则:

1  铠装缝沿着承载柱横向布置,地坪分仓尺寸建议小于30m x 30m;

2  铠装缝不要在定向主通道内,沿着通道方向布置,但可以垂直通道方向, 横穿通道布置;

3  地坪分仓块的长宽比要小于1:1.5; 卸货平台,要用铠装缝和主地坪隔开;

4 铠装缝遇到柱子,墙等结构体时,需要隔开;

5 无论是土基承载地坪,还是桩基承载地坪,地坪与地基,地坪与桩帽间都应该用PE滑膜隔开;用于固定铠装缝的临时支撑,如打入地基的短钢筋,都要在支撑的这一边浇筑混凝土前去除支撑;

销售咨询:400-012-8882  021-57407119

铠装缝系统简介

常规地坪施工三种缝:

1  隔离缝(用于混凝土与墙体、柱子和设备墩台等建筑结构的隔断)。

2  切割缝(亚遥生产的混凝土切割机系列满足地坪施工商对切割缝的需求)。

3  施工缝或分仓缝(建议使用铠装缝分仓、隔离)。

为什么施工缝比较容易破坏?

1  两个板块易发生错台、翘曲及崩边等情况;2  施工缝张开后,由于震动密实导致骨料下沉,边缘强度不够容易崩边损坏。

产品描述:

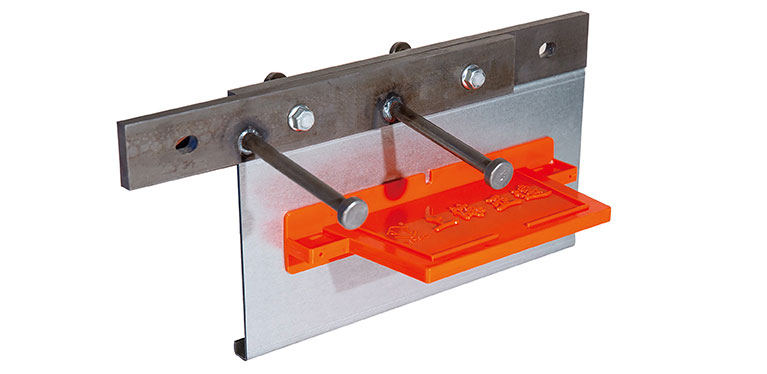

亚遥YAJ地坪铠装缝是由镀锌钢板、高强度传力杆/板、传力杆/板伸缩套通过激光切割连续护边方孔、冲压、折弯、焊接成型,使用易断塑料螺栓组装而成。

铠装缝两边连续方孔通过折弯后在混凝士中起到定位锚固功能。在顶端形成两个金属护边水平面,有效防止缝的边角受损。铠装缝同时具有分仓功能,可以节约传统混凝土施工中所需的大量钢、木模板及人力物力费用。

铠装缝的传力板焊接安装在分仓板上,放置在混凝土地坪的中间位置,通常每片间距设定为50cm。随着混凝土的养护成型,拉断塑料螺栓形成了金属护边收缩缝。随着环境温度的变化传力杆/板在传力伸缩套中可以纵横两向自由伸缩,充分满足欧洲混凝土协会标准TR34规定(横向移动10mm,纵向移动20mm )的要求。

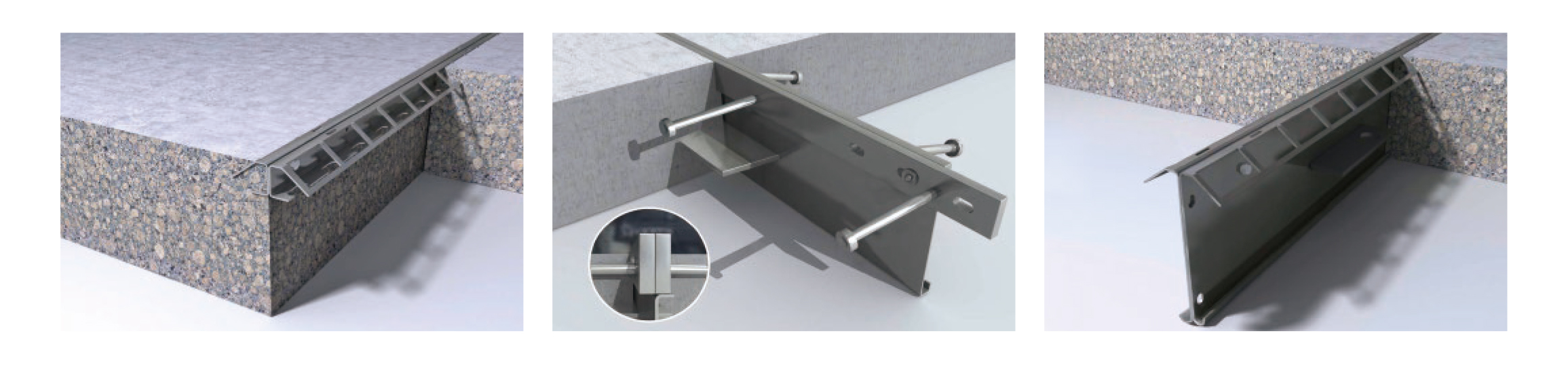

YAJ铠装缝系统构成示意图:

YAJ铠装缝形成过程示意图:

功能优势:

1、棱角保护扁钢

永久保护伸缩缝边角混凝土,不受车辆等长期碾压而破损;

2  带鞘套的传力钢板

能够整体进行力的传递,确保伸缩缝两边地坪表面水平一致,不受地基不均匀沉降影响,而带来的伸缩缝两边地坪出现高低翘曲等现象。

3  分仓缝钢板

作为施工时的永久模板,使得施工快捷、方便、省工省时。

4  自由伸缩鞘套

独特的设计,相比传统的传力杆,传力板,能够使地坪在纵横两个方向伸缩,避免使用时出现裂纹。

铠装缝系统,运用于地坪中,与建筑同寿命;后期基本无需维护,维护成本基本为零;从而避免客户在使用中由于维修伸缩缝,而导致的停工停产现象发生!

安装的精度:

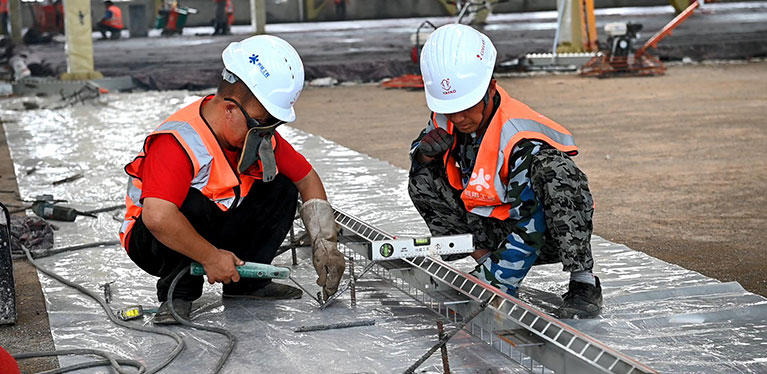

YAJ伸缩缝安装时,必须要满足地坪设计的水平度和直线度要求,安装过程要使用水平尺检查,确保其竖 直方向精确垂直;传力板要保持水平,以便在地坪自由伸缩时,在塑料鞘套里自由滑动,不产生阻力。此外也要使用激光或者光学水平仪进行水平的控制和检查。

步骤 1

使用尼龙线对设计的伸缩缝位置进行定位;在安装支架的辅助下,使用光学水平仪对铠装缝的直线度和水平进行调节,直到达到设计值。

步骤 2

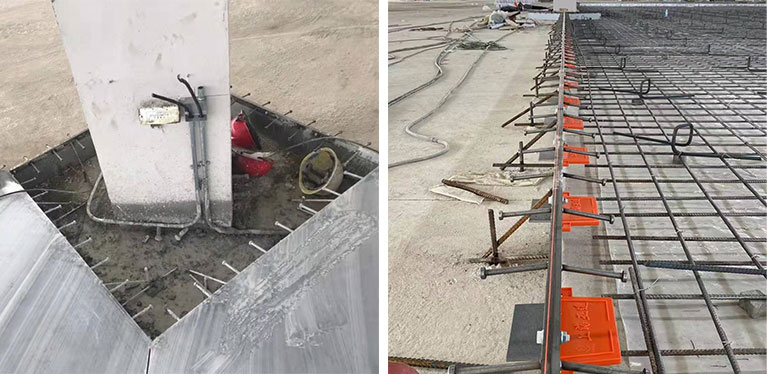

从柱子或者墙开始进行安装,铠装缝只能在一边进行固定;使用直径为 12 至 14mm 的短螺纹钢筋,打入铠装缝一边的地基,每个支撑位置打入两根固定用钢筋,然后用直径 12mm 至 14mm 的短钢筋把铠装缝与固定用的钢筋进行焊接连接。

步骤 3

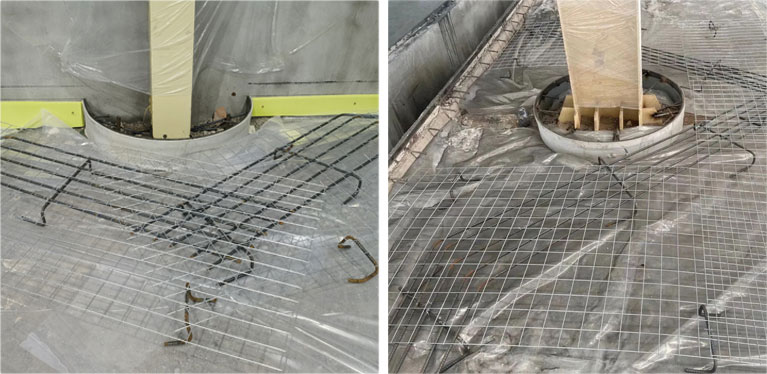

第一天浇筑没有支撑的那一边。

第二天移除支撑,并把地基层以上的固定钢筋切除(防止地坪与地基,由于固定钢筋的存在而被锁死不能自由伸缩 );并浇筑铠装缝另一边混凝土。

步骤 4

当混凝土养护期结束,铠装缝的边钢就会被慢慢自然拉开,收缩稳定后,清除缝内垃圾,然后填充弹性胶,清理和保护施工现场,养护3天以上。

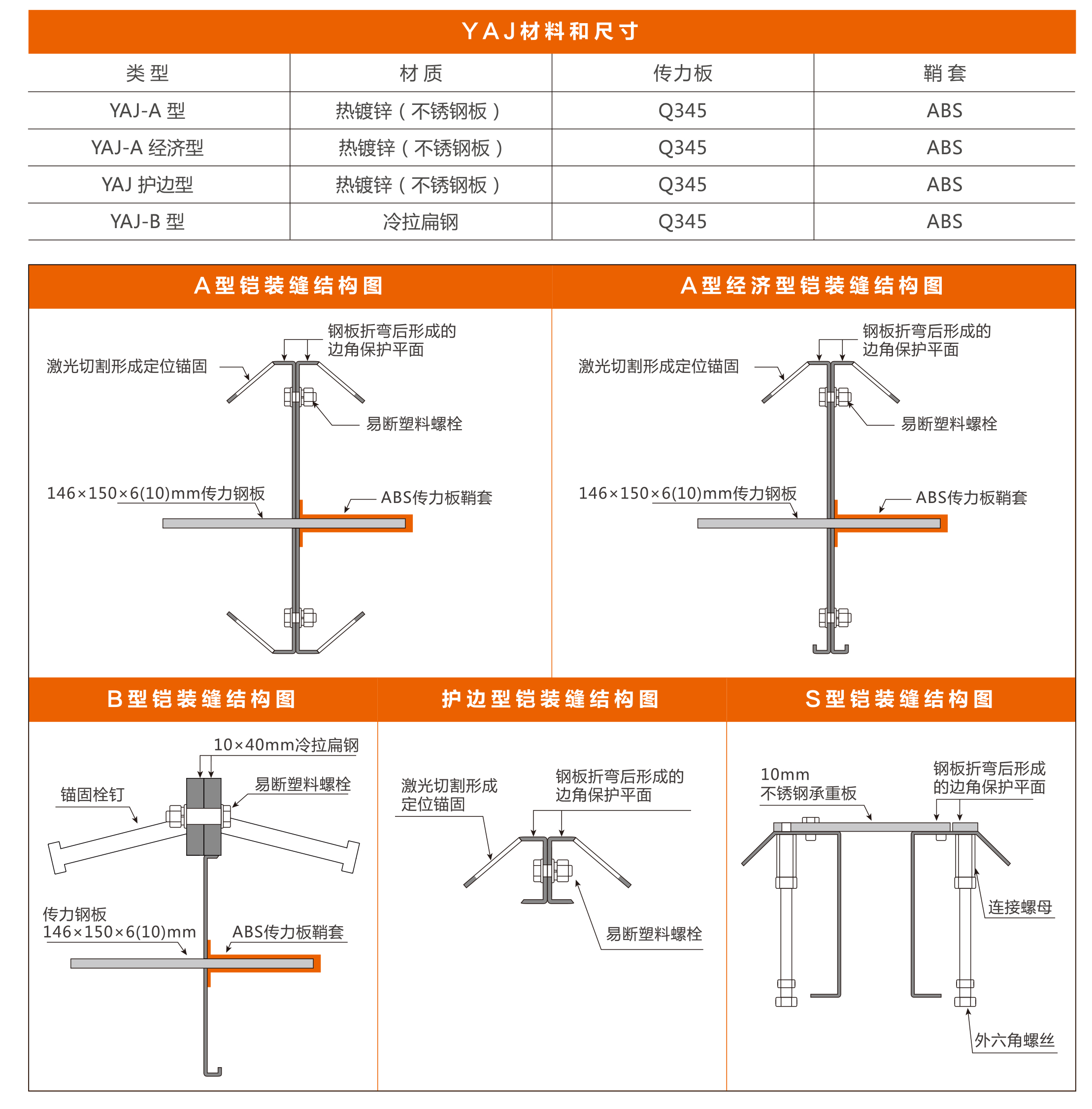

产品构成、类型、技术参数:

A型铠装缝由2mm的镀锌钢板或不锈钢板经过激光切孔折弯成形,焊接传力杆/板伸缩套,易断塑料螺栓等组成

B型铠装缝由两根10*40mm冷拉扁钢,锚固栓钉,传力杆/板,传力杆/板伸缩套,挡料板,易断塑料螺栓等组成。

常规结构类型

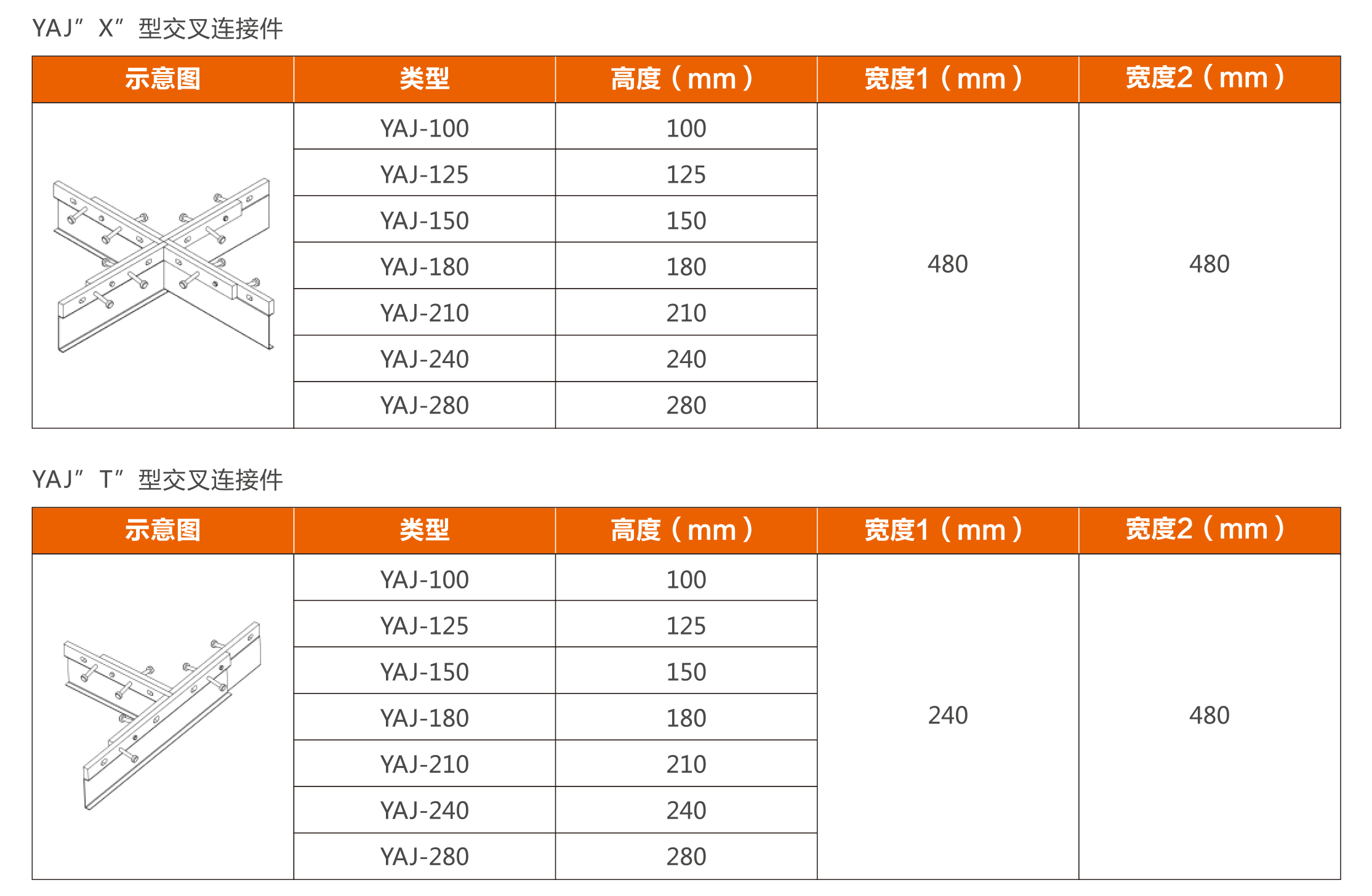

YAJ型地坪伸缩缝连接件的主要类型(材质和标准):

技术参数:

附属连接件:

生产过程:
